2019-11-19
GDDKIA podpisała umowy na dokończenie budowy obwodnicy Marek.


18 listopada br. podpisane zostały dwie umowy: na kontynuację projektowania i budowę drogi ekspresowej S8 od węzła Marki do węzła Kobyłka (z węzłem) oraz na pełnienie nadzoru inwestorskiego nad realizowanymi robotami.



Wykonawcą inwestycji jest Strabag Sp. z o.o.  Wartość umowy wynosi ok. 166 mln zł., a czas realizacji to 10 miesięcy od daty zawarcia umowy (z wyłączeniem okresu zimowego). Zakończenie wszystkich prac przewidywane jest wiosną 2021 r.

Nadzór

Nadzór inwestorski nad realizacją przedsięwzięcia prowadzić będzie Prokom Construction Sp. z o.o. Umowa o wartości ok. 2,7 mln zł zakończy się w maju 2022r.



Obowiązki wykonawcy

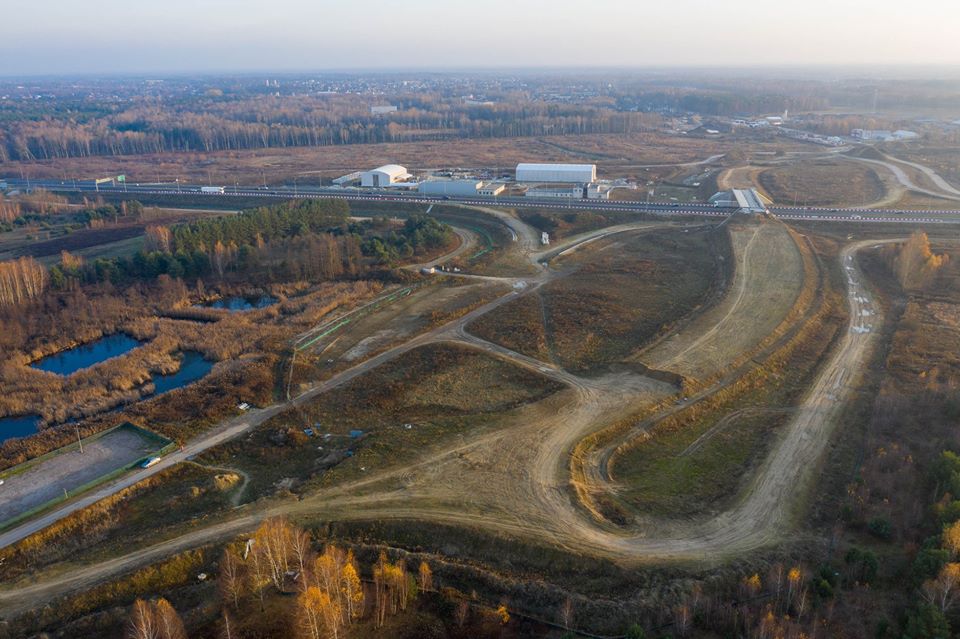

Zadaniem wykonawcy jest dokończenie prac, takich jak: węzeł Kobyłka (łącznice, drogi dojazdowe i najazdy na obiekt), węzeł Marki (zjazd z obwodnicy w Markach), węzeł Zielonka (drogi dojazdowe do węzła), najazdy na wiadukt w ciągu ul. Dworkowej, kładka w rejonie ul. Letniskowej, drogi dojazdowe i pasy technologiczne wzdłuż S8, chodniki, ścieżki rowerowe, Obwód Utrzymania Drogi, zieleń, prace porządkowe, roboty elektroenergetyczne, teletechniczne oraz sanitarne.

Dlaczego do tego doszło?

 28 listopada 2014 r. GDDKiA podpisała umowę na realizację zadania z konsorcjum, którego liderem była Salini Polska. Wartość umowy stanowiła ok. 70% kosztorysu Zamawiającego.

W maju 2018 r., po wykorzystaniu wszelkich dostępnych narzędzi mobilizujących wykonawcę, GDDKiA odstąpiła od umowy na realizację robót. Powodem takiej decyzji było niewykonywanie prac objętych kontraktem oraz to, że mobilizacja sprzętu i kadry nie rokowała sprawnego zakończenia inwestycji.

Następnie wykonana została inwentaryzacja terenu i przygotowana dokumentacja do ogłoszenia przetargu na wyłonienie nowego wykonawcy, który dokończy niezrealizowane prace.

We wrześniu 2018 r. ogłoszony został przetarg na dokończenie budowy łącznicy zjazdowej z obwodnicy Marek na DK8 w kierunku Białegostoku. Wpłynęła jedna oferta, która dwukrotnie przekroczyła kosztorys inwestorski Zamawiającego. Postępowanie zostało unieważnione. W październiku ponownie ogłosiliśmy przetarg. Tym razem wpłynęły dwie oferty, z których ta z niższą ceną o ok. 70% przekraczała kosztorys inwestorski. W związku z tym w listopadzie 2018 r. postępowanie zostało unieważnione.

GDDKiA dokonała weryfikacji kosztorysu na dokończenie wszystkich prac na odcinku Marki - Kobyłka, biorąc pod uwagę m.in wzrost cen materiałów czy wykonanie robót poprawkowych. Z uwagi na to, że kwota była wyższa od poprzedniej wyceny, wystąpiono o przyznanie dodatkowych środków finansowych.

Pozyskanie ich umożliwiło ogłoszenie przetargu na dokończenie wszystkich prac.

 Harmonogram postępowania przetargowego:

- wszczęcie postępowania –  22.05.2019 r.

 - składanie/otwarcie ofert – 9.08.2019 r.

 - wybór oferty najkorzystniejszej – 26.09.2019 r.

 - kontrola Prezesa UZP- 8.10.2019 r.

 - zakończenie procedury i zawarcie umowy – 18.11.2019 r.



Więcej na gddkia.gov.pl/pl/a/35848/Podpisalismy-umowy-na-dokonczenie-budowy-obwodnicy-Marek
